红网时刻新闻4月23日讯(通讯员 张小容)2026年4月22日,第57个世界地球日,一组数字正在刷新湖南能源版图:六座百万千瓦级发电机组,如六颗耀眼的星辰,从永州潇水河畔到岳阳洞庭湖畔,从平江县城郊到株洲醴陵山麓,从益阳资水到湘北岳州——连点成线、织网成势,共同构成“湖南百万机组集群”,既是湖南保供的坚实脊梁,也是写给地球最深情的绿色告白。
“每一度电,都是能建湘军写给地球的情书。”这是一句口号,更是一份践行——六大项目,六段故事,记录着能建湘军以敏捷高效的履约能力、精湛卓越的工程品质,书写湖南能源建设新篇章的壮阔历程。
湖南首台百万机组:永州破冰,一朝圆梦
历史的荣光,由第一步开创。2021年10月27日,国家能源集团永州电厂一期工程1号机组完成168小时试运行正式投产,湖南省首台百万千瓦机组就此诞生!这一刻,永州潇水沸腾,湖南能源建设的版图在这一瞬间完成了历史性跨越。
项目部自2015年成立,历经多轮停工、疫情冲击、交叉施工等重重考验,管理团队平均年龄不足30岁,却以令人惊叹的执行力在2020年4月至2021年7月的16个月劳动竞赛中全力冲刺——高峰期1700余人在岗,百人高压焊工突击队四班倒、24小时连轴鏖战,春节期间近300名建设者坚守工地。最终,从锅炉水压试验到机组并网发电仅用3个月,从汽机冲转到并网仅1天,创造了省内百万机组建设的速度标杆。该项目荣获2022年度全国优秀焊接工程。

国能永州电厂2×1000MW一期工程
“平江速度”:24个月12天,刷新国内建设纪录
2020年12月5日,湖南华电平江一期2×1000MW项目浇下第一罐混凝土,“平江速度”序章开启。
24个月零12天后,即2022年12月17日,项目1号机组完成168小时满负荷试运行,正式投产移交。刷新了国内百万机组建设工期纪录,成为行业标杆。从第一罐混凝土到机组投产,近60000个承压焊口在29.3兆帕超高压力考验下无一泄漏,实现了厂用受电、锅炉水压、汽机扣盖、点火冲管、汽机冲转、机组并网、168小时试运“七个一次成功”。试运行期间平均负荷率91.06%,热控保护与自动投入率100%,汽轮机轴系最大振动仅37微米,各项技术指标均达国家优良标准。建成后年发电量达96亿千瓦时,有效缓解了湘东北长株潭负荷中心供电紧张局面。
“平江速度”的背后,是7个月内完成近2000吨受热面吊装与焊接的艰苦奋斗,是连续742天安全生产无事故的精细管理,是能建湘军“以工地为主战场、以速度为品牌”的生动诠释。该项目荣获2023年度全国优秀焊接工程一等奖,获评2025年度中国电力优质工程。
岳阳项目:世界首创技术,供电煤耗全国最低
国能岳阳电厂2×100万千瓦超超临界燃煤机组项目,是湖南省“十四五”重点能源工程,也是华中电网重要的电源支撑点。能建湘军承建的2号机组提前15天完成移交,168小时试运行平均负荷率达100.6%,汽水品质合格率100%,全面优于设计标准。
该项目采用世界首次应用的双机回热技术,供电煤耗达到全国一次再热机组最低水平,以技术创新为湖南能源绿色发展注入全新动力。项目践行“山水林田湖草共生,沙鸥锦鳞芷兰同长”的生态理念,是名副其实的“两山”理论领跑工程。投产后年发电量约80亿千瓦时,有力保障湖南省严寒冬季的电力安全供应,推动岳阳建设长江中游重要能源基地。该项目获评2024年度全国优秀焊接工程一等奖、2025年度中国电力优质工程。

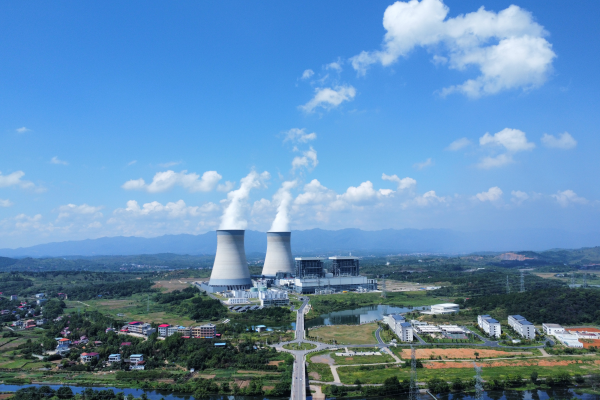

国能岳阳电厂2×100万千瓦超超临界燃煤机组项目
益阳项目:湖南最大发电厂诞生
2024年5月22日,长安益阳电厂三期2×100万千瓦扩能改造升级项目6号机组完成168小时满负荷试运行,正式移交投产。随着这一历史性时刻到来,益阳电厂总装机容量达到386万千瓦,跃升为湖南省第一大火力发电厂。
这不仅是规模之最,更是创新之最。该项目是湖南省首个百万千瓦超超临界二次再热燃煤机组,并在全国首次运用“液压提升装置+平移轨道+旋转支座”全新施工工艺,技术创新引领之先。6号机组168小时试运行平均负荷率达98.82%,热控保护、自动投入率100%,机组发电效率、煤耗指标、环保指标均达世界先进水平。同时实现锅炉全负荷脱硝投运和废水零排放,绿色环保领跑行业。
项目建成后年发电量可达200亿千瓦时,是湖南省重点保供项目的“稳定器”和“压舱石”,为湖南经济社会高质量发展提供了强劲的绿色动能。
株洲项目:“株洲速度”创造先进,三项指标领跑全国
大唐华银株洲2×100万千瓦扩能升级改造项目,是城市电厂转型升级和绿色发展的示范工程。2023年12月26日浇筑第一罐混凝土,历经两年多精心建设,2号机组于2026年2月10日正式投产。从点火吹管到168小时试运完成仅历35天,首次并网到完成试运仅15天,锅炉水压试验后至168小时试运仅103天——三项关键节点工期指标均优于国内同类型百万火电机组先进水平,“株洲速度”成为集群中的又一张亮丽名片。
该项目荣获“电力工程安全生产标准化一级项目”,各项环保与经济指标优于国家最新标准。预计年发电量90亿千瓦时,有效增强长株潭负荷中心电力供应能力,并缓解湘东、湘南地区供电紧张局面。
岳州项目:新征程,提前60天展雄风
湘投能源岳州2×100万千瓦燃煤发电工程B标段,2025年9月28日首砼浇筑,能建湘军再度擂响战鼓。该项目采用高效超超临界二次再热技术,已为后续扩建预留有利条件。2026年1月10日,2号锅炉首根钢架较原计划提前60天完成吊装,以开工便冲刺的姿态彰显能建湘军的履约信心。项目计划2027年12月28日高标准达标投产,届时将进一步优化湘北、湘东地区能源结构,为湖南能源版图再添浓墨重彩的一笔。

湘投能源岳州2×100万千瓦燃煤发电工程
绿色履约:每一度电,都是对地球的承诺
世界地球日,让我们重新审视这六颗星辰的绿色底色:六大项目全部采用超超临界高效洁净发电技术,部分机组采用二次再热技术,供电煤耗均达国内先进乃至世界领先水平,较传统机组减少碳排放约20%。锅炉全负荷脱硝投运、废水零排放、烟气超低排放同步配套——这是能建湘军对这片土地、对地球母亲最庄重的承诺。
六台机组全部投产后,年总发电量将超过600亿千瓦时,相当于为近3000万湖南家庭点亮一整年的灯光。能建湘军,将以“六颗星辰”的光芒,为湖南的每一盏灯、每一条生产线、每一段明亮的夜晚,持续送去来自工地深处、来自每一位建设者双手的温热电流。
